tiistai 21. joulukuuta 2010

Autotallin pystytys säältä suojaan

Kelit ovat olleet viime päivinä kohtuulliset, joten autotallin pystytys on sujunut hyvin. Aloittelimme hommaa viime torstaina puolen päivän maissa Muhosen Heikin kanssa. Pakkanen oli mukavasti laskenut ennustuksen mukaisesti kymmenen asteen pintaan ja päivän aikana laski allekin. Itse valmistelin hommaa aamusta nostelemalla alajuoksuja paikoilleen. Päivän aikana saimme homman hyvin alulle, eli rungon pystypuut olivat muutaman tunnin työn jälkeen yhtä seinää lukuunottamatta pystyssä.

Soitin keskiviikkona Peltokankaan Oivalle ja löimme lukkoon autotallin nosto-oven kaupat. Päätin lopulta ottaa hieman suunniteltua suuremman oven, jotta talliin mahtuu paremmin ajamaan myös pakettiautolla / pikkubussilla. Tästä johtuen oviaukkoa levennettiin hieman, eli suunniteltu oli 250 cm ja nyt tehtiin 275 cm. Toivotaan, että tuon 25 sentin lisäyksen ansiosta myös isomman auton peilit pysyvät alkuperäisessä kuosissaan. Varmistin samalla nostomekanismin ylätilatarpeen ja sovitimme oven yläpuun sen mukaan sopivalle korkeudelle. Nosto-oven korkeus pysyi lähes suunnitellussa, eli n. 235 cm (suunniteltu 230 cm).

Rälläköimme siis sokkelista 25 sentin palasen pois. Siinä yhteydessä sokkelista murtui hieman ylimääräistä, eli ensin kokeilimme hommaa pienellä rälläkällä ja voimakeinoin, mutta tämä johti siihen, että harkosta lohkesi hieman turhan suuri pala pois. Heikki toi sitten perjantaina ison rälläkän, jolla homma saatiin paremmin haltuun.

Perjantaina jatkoimme siitä mihin jäimme, eli loput pystyrungot ja yläjuoksut paikoilleen. Olin sopinut jo alustavasti Karjalaisen Juhanin kanssa, että hän tulisi loppuiltapäivästä nostamaan liimapuupalkkia ja ristikoita katolle, mutta näytti jo puolen päivän maissa siltä, että emme ehdi saada siihen mennessä hommaa riittävän pitkälle. Niinpä siirrettiin nostot maanantaille. Saimme Heikin kanssa perjantaina rungon valmiiksi autokatoksen pilareita lukuunottamatta. Niiden jalkojen kiinnitykseen olin unohtanut varata kunnolliset ruuvit, joten pylväiden reivaaminen jäi maanantaille. Leikkasimme kuitenkin pilarit valmiiksi oikeisiin mittoihin.

Olin käynyt keskiviikkona hakemassa pakkasjuotosbetonia, jolla pilareiden jalat oli tarkoitus juottaa niiden perustuksiin. Totesimme kuitenkin, että kovien pakkasten vuoksi valua ei kannata tehdä nyt, koska valu pitäisi pitää vähintään viikon ajan lämpimänä (käyttöohjeen mukaan riittäisi, jos olisi yli -15 astetta, mutta pakkaset ovat tulossa niin kireiksi, että en viitsinyt ruveta miettimään lämmitysvirityksiä). Niinpä teimme pilarien jaloille väliaikaiset tuennat poraamalla lankunpätkiin pilarin jalan mentävät reiät ja kiinnittämällä nämä tuet sitten pilariperustuksiin. Nyt pilarit pysyvät hyvin paikoillaan odottaen parempia valukelejä.

Maanantaiaamuna sovin Juhanin kanssa, että hän tulisi puoli yhden maissa nostohommiin. Itse pääsin paikalle vasta yhdeltätoista ja Heikki tuli samaan aikaan. Hieman kiire tuli siis pilareiden kanssa. Viimeistä olimme reivaamassa, kun Juhani kaartoi pihaan. Tässä vaiheessa tarkistimme vielä pilareiden korot ja niin vaan olikin keskimmäinen pilari liian korkealla. Asennusvaiheessa pilarin jalka oli jäänyt ylemmäksi, kuin perjantaina mittausvaiheessa (pilarin jalka lepää siis pilarin perustuksessa pilariharkon reiässä muurausvaiheessa tehtyä täyttöä vasten). Ei auttanut kuin poistaa reivalaudat ja korjata asento.

Varsinaiseen nostohommaan päästiin pilarihäslingin vuoksi vartin myöhässä, mutta homma lähtikin siitä rullaamaan mukavasti eteenpäin. Jimppa tuli auttelemaan kattotuolien nostossa, joten homma saatiin sujumaan mukavasti. Heikki ja Jimppa ovat tehneet hommaa ennenkin, joten työ sujui ammattimaisen varmasti ja tehokkaasti. Lopulta kaikki kattotuolit olivat paikoillaan (tosin vain "heppiin" lyötynä) jo varttia vaille kaksi, joten itse nostohomma oli tunnissa ohi. Sen jälkeen paukuttelimme sitten kattotuoleja kulmarautoihin kiinni. Osittain homma meni poraamiseksi (siis kirjaimellisesti), ankkurinaulat kun eivät kattotuolien "reikälevyistä" mene läpi, ellei reikä satu olemaan juuri oikealla kohdalla. Pakkanen alkoi kiristymään iltaa kohden, joten sormet olivat jonkin verran kohmeessa homman valmistuessa.

Tiistaina aloitimme Jimpan kanssa aamusta aluskatteen asennuksen ja Heikki viimeisteli samalla rungon pystytystä (mm. päätykolmioiden pystypuiden sekä "poikasien" asennus). Jimpalla oli aluskatteen asennuksessa tekniikka kohdallaan, joten tämä(kin) homma sujui todella nopeasti (taannoin harjoittelimme hommaa Karjalaisen Jaakon kanssa, eikä se ihan yhtä kivuttomasti sujunut...). Eli pätkimme tuuletusrimat sopivan mittaisiksi pätkiksi, vedimme aluskatteen läpi lappeen aloittaen alhaalta, kiristimme sen ja löimme rimanpätkät kiinni. Koska Heikki oli kiinnittämässä poikasia, teimme homman sillä tavalla, että jätimme ensin aluskatteen pois viimeisestä kattotuolinvälistä molemmissa päissä. Tämä väli tehtiin sitten lopuksi vetämällä yksi vuota toiseen suuntaan räystäältä toiselle. Aluskate oli yhtä vuotaa vaille asennettuna yhden maissa.

Välillä kävimme syömässä ja sen jälkeen viimeistelin töitä Heikin kanssa, eli Heikki veti viimeisen aluskatevuodan metsän puoleiseen päätyyn ja itse aloin samalla kiinnittelemään vielä puuttuvia ikkunoiden ja ovien vaakapuita. Näin saimme rungon valmiiksi jo ennen kolmea. Nyt talli on ns. säältä suojassa, eli aluskate päällä. Tavoitteeni, että homma tulisi valmiiksi jouluun mennessä, täyttyi siis hyvin :)

Pakkanen kiristyi tiistaipäivän aikana reilusti, eli aamun kymmenen asteen pakkanen vaihtui iltapäivän yli 22 asteen pakkaseksi. Ihme kyllä pakkanen ei purrut enää kovin pahasti, eli kun koko ajan touhusi jotakin, pysyivät paikat lämpiminä. Ja tietysti hanskat piti pitää kädessä koko ajan.

Illan hämärtyessä raivailin paikkoja ja sainkin hieman lisää tilaa pihalle, kun yhdistin autotallin puutavarapinot yhteen pinoon. Lisäksi pudottelin kattotuolien päältä lumet, jotte eivät köntsähdä sinne, jos kelit lauhtuvat. Autotallin sepelin päälle on valitettavasti tallautunut jonkinlainen lumikerros, mutta täytyy se siitä sulatella, kunhan saadaan lämpöjä päälle.

Seuraavaksi pitää saada tuulensuojalevytykset tehtyä, jonka jälkeen katon voi tehdä loppuun. Tarkoitus olisi jatkaa välipäivinä hommaa eteenpäin, tosin silloin minun pitää saada myös iv-putkitukset sisällä valmiiksi, jotta Kanen porukka pääsee tekemään väliseinät ja yläkerran lattian levytyksen. Tästä on kuitenkin mukava lähteä joulun viettoon ja jatkaa projektia joulun jälkeen.

Rauhallista joulun aikaa siis kaikille!

Tässä muutama kuva tallin pystytyksestä:

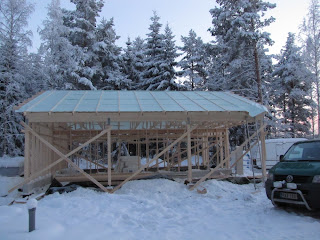

Tilanne perjantai-iltapäivänä jossakin vaiheessa.

Maanantaina nostettiin kattotuolit.

Tiistaina saatiin aluskate päälle. Yksi nurkka jäi vähän repsottamaan, kun en saanut siihen listaa noilta tikkailta käsin kiinni. Reunimmaisiin ristikkoväleihin on siis aluskate vedetty toisin päin.

Etupuolelta. Oikealla puolella on talli ja vasemmalla autokatos. Reivalaudat voidaan ilmeisesti poistaa tuulensuojalevytyksen jälkeen.

torstai 16. joulukuuta 2010

Yläpohjaan eriste, lattian valu ja hionta sekä kaikkea pientä

Onpa taas kulunut aikaa viime kirjoituksesta, melkein kuukausi. Laitetaanpa lyhyesti kuulumisia edellisen kirjoituksen jälkeen:

Viikolla 47 sain tehtyä yläpohjan iv-putkitukset loppuun, yläpohjaan saatiin villat sekä tehtiin lattian valu:

Sähkömiehen kanssa oltiin sovittu, että hän tulee keskiviikkona laittamaan lattialämmityskaapelit sekä lisäksi oli tarkoitus tehdä porakaivon kytkentä. Ahosen Tommi oli tulossa myös keskiviikkona puhaltamaan yläpohjaan villoja. Niinpä maanantaina ja tiistaina oli minulla ohjelmassa yläpohjan iv-putkitusten loppuun saattaminen sekä eristäminen. Lisäksi piti raudoittaa lattia loppuun ja asentaa raudoituskorokkeet lattiaverkkoon sekä tehdä porakaivon suojakaivolle eristyskansi, betonikansi kun ei juuri pakkaselta suojaa. Ohjelmaa oli siis kylliksi.

IV-putkitukset tuli tehtyä käytännössä maanantaina loppuun ilman suurempia takaiskuja. Lisäksi IV-vastaava Pasi Puupponen kävi katsomassa putkitukset, että oli tehty suurin piirtein oikein. Ja nehän oli ihan hyvin hänen mielestään.

Eristyksiä tein sitten putkille maanantaina ja tiistaina. IV-putkien ympärille laitoin Rockwoolin alumiinipintaista laitemattoa, eli 50 mm villa, jossa toisella puolella alumiinipaperi tms. Sen laittaminen oli kohtuullisen helppoa ja nopeaa hommaa. Eli ensin leikkelin putken halkaisijan mukaan sopivia paloja, kietaisin ne putken ympärille ja "jekkulangalla" kiinni. Liesituulettimen poistoputken eristäminen sitä vastoin ei ollut niin kovin hauskaa. Se tehtiin hieman järeämmästä tavarasta, eli "kanaverkko"päällystettyä palovillaa kaksi 50 mm kerrosta. Liesituulettimen poistoputki sattuu menemään mukavasti mutkilla, joten villoittaminen oli työlästä ja hankalaa. Villakin loppui pienen pätkän vuoksi kesken, joten sitä joutui välillä hakemaan lisää. Nyt olisi sitten vajaa rulla ylimääräistä.

Tässä pari kuvaa putkituksista:
Yläpohjasta tulee kolme IV-putkea yläkerran läpi alas (näistä tuloilmakanava vielä hieman kesken, eli äänenvaimentaja tulee tähän pystyputkeen). Lisäksi radon-putki ja viemärin tuuletus. Musta putki on armaflexillä eristetty jäteilmakanava.

Kaikki liitokset IV-putkissa kiinnitettiin siis lopulta pop-niiteillä tai ruuveilla. Lisäksi kietaisin ilmastointiteipin näihin saumoihin.

Liesituulettimen poistoputki on vielä mutkaisempi kuin mitä kuvassa näkyy, eli tässä loppupäätä. Ilmanvirtauksen kannalta olisi kai ollut parempi käyttää 45 asteen käyriä, mutta en jaksanut enää hifistellä.

Höyrynsulkujen läpiviennit tulevat vaivattomasti todella tiiviiksi Uponorin valmiilla läpivientikappaleilla. Sen verran täytyy antaa palautetta Uponorille, että voisivat tehdä valmiiksi näitä myös 160 mm putkelle, eli valmiina löytyy vain 100 ja 125 mm putkelle, joista sitten joutuu tuunaamaan isommille putkille.

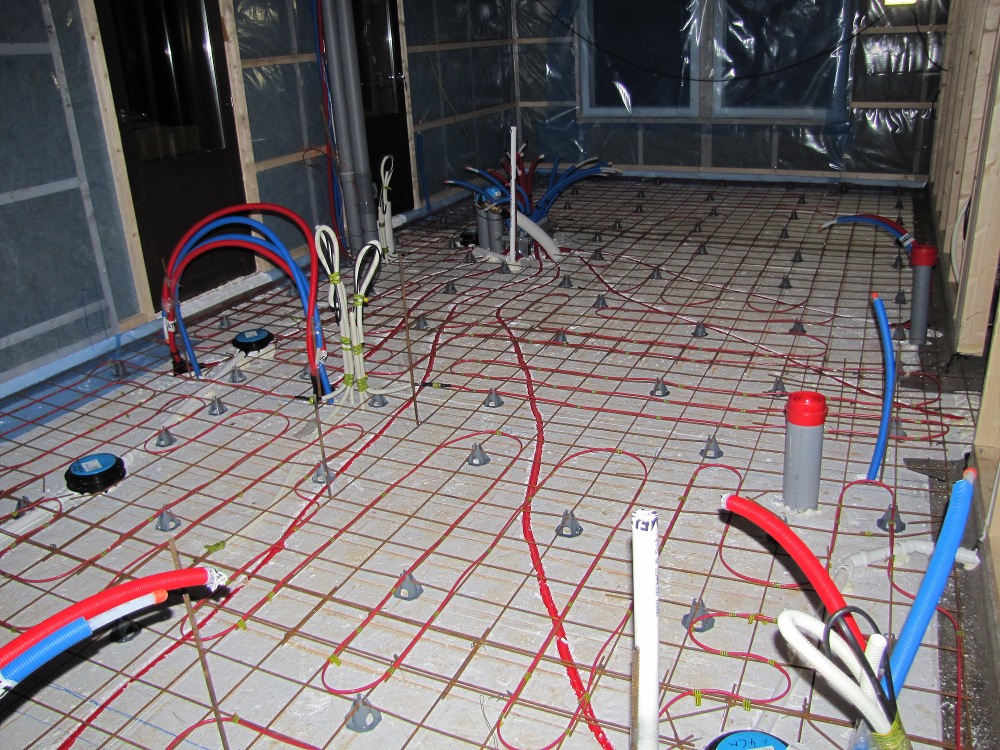

Tiistaina iltapäivästä pääsin lopulta myös lattiaverkkojen kimppuun, eli sidoin aiemmin valmiiksi leikellyt palaset toisiinsa surrilangalla. Sen jälkeen raudoituskorokkeet alle. Niitä meni reilun 100 m2 alalle n. 300 kpl. Joissakin kohdissa lattian paksuus jäi niin ohueksi, että meinasi olla haasteellista saada raudoitus pysymään riittävän alhaalla, mutta hieman säätämällä, kääntämällä ja vääntämällä lopulta asettui sopivaan tasoon. Korokkeet loppuivat yllätys yllätys kesken, mutta hain lisää keskiviikkoaamuna ja sainkin asennettua ennen sähkömiehen tuloa. Porakaivon eristekansi jäi vielä tekemättä.

Sähkömies tuli keskiviikkona laittamaan lattialämmityskaapeleita. Olin siinä apuna, eli lähinnä porasin ja piikkasin reikiä väliseinien alajuoksuun ja perustukseen, joihin sitten tuli lämmityskaapelin toinen pää ja putki termostaattia varten. Lisäksi viritin kanavapuhaltimen kuntoon valua varten. Eli ostin Biltemasta 16 euron kanavapuhaltimen, jonka avulla valun aikana ja jälkeen tuleva kosteus saadaan tehokkaasti poistettua. Poistotehoa puhallin lupaa huimat 99 m3 tunnissa, joten puhallin on lähes yhtä tehokas, kuin IV-koneemme. Kun lisäksi poistin jäteilmakanavasta tulpan ja uunin hormikin on auki, luulisi kosteuden poistuvan kohtuullisen tehokkaasti.

Sitten tein porakaivolle eristekannen, eli kaksi 50 mm finnfoamia päällekkäin muotoon leikattuna, laudat molemmille puolille ja kierretangon ja muttereiden avulla kiristin kannen paketiksi. Hyvä tuli vaikka itse kehunkin. Tosin vähän väljä lopulta, mutta täytyyhän siellä ilma vähän vaihtua :). Sähkömieheltä loppui sitten kuitenkin aika kesken, joten porakaivoa ei saatu vielä kytkettyä. Onneksi tässä vaiheessa ei sille ole vielä edes käyttöä. Tosin vettä olisi kai hyvä päästä hieman vaihtamaan kaivosta.


Porakaivon eristekannesta tuli ihan pätevä. Porakaivossa näkyy pystyssä salaojaputki, eli pintavesiä ei ainakaan kaivon kautta pitäisi päästä varsinaiseen porakaivoputkeen. Tuo harmaa mötikkä on komposiittirakenteinen painesäiliö. Kaivoon pitää asentaa kytkennän yhteydessä varmuuden vuoksi vielä pakkasvahti, jotta vermeet eivät pääse jäätymään. Kannessa näkyvään reikään asensin tuuletusputken.

Valua odotellessa. Lattiasta törröttävät suojaputket ovat keittiösaarekkeen sähköistyksen suojaputkia.
Pesutilapääty. Nuo harjateräksen pätkät ovat kaatomerkkejä, eli lattiamiehet osaavat linjata kaadot oikein ja poistavat sitten valun aikana nuo merkit.


Ahosen Tommi tuli vielä keskiviikkoiltana puhaltamaan villat yläpohjaan. Puhaltamista varten päätyseinään tehtiin aiemmin "luukku" tuulensuojalevyyn. Kattotuolit olivat sen verran ahtaat ja viemärin tuuletusputki tuli kaikista suurimman aukon kohdalle, jonka vuoksi luukku yläpohjaan jäi tosi pieneksi. Niin vain kuitenkin Tommi kömpi luukusta sisään kiikkerien tikkaiden avulla. Itseltäni olisi ehkä jäänyt tekemättä. Tommin poika käytteli puhalluskonetta alhaalla ja Tommi puhalsi villat. Homma kävi kätevästi, tosin puhalluskoneen moottori ilmeisesti vähän reistaili välillä.

Villojen puhallus kesti reilu pari tuntia ja poistin itse sillä aikaa pressut yläkerran aukkojen päältä, jotta niihin ei mahdollisesti kondensoituisi valun aikana / jälkeen vettä, joka sitten tippuisi valun pintaan pilaten jäljen. Lisäksi yritin katsoa, että kaikki paikat olisivat valmiina valua varten, virittelin valot paikoilleen, suojamuovit ikkunoihin jne. Kuvia puhalluksesta ei tullut otettua, sen verran hämärähommaa oli, kun ilta oli jo pimentynyt. Kiitos Tommille päivän venytyksestä tässä kohtaa, eli kelit olivat valua ajatellen sellaiset, että ilman yläpohjan eristettä oltaisiin oltu ns. nesteessä, kun ulkona taisi olla pakkasta jotain 15 astetta vai oliko jopa enemmänkin.

Torstaiaamuna menin hieman ennen seitsemää raksalle. Lattiamiehet olivatkin jo paikalla virittelemässä vehkeitään. Katsottiin korko sekä kaatojen paikat läpi. Lattiamiehet näkivät parhaaksi, että tuen vielä lattiakaivot laudalla oikeaan korkoon, jotta pysyvät paremmin paikoillaan. Niinpä katkoin vielä sopivat laudanpätkät ja tuin kaivot paikoilleen. Tällä välin betoniauto olikin jo saapunut pihaan ja alkoi pumpata betonia sisään. Homma lähti etenemään mukavasti, joten hipsin välillä kotiin ja palasin myöhemmin tarkistamaan tilanteen ja räpsimään kuvia. Betonia tuli täydet lastit, eli pumppuauton kyydissä 5 kuutiota ja toisen auton kyydissä 6 kuutiota. Pumppauksen aikana arvuuteltiin, riittääkö betoni vai joutuuko hakemaan vielä pienen satsin lisää, mutta lopulta se riitti ja hieman jäi vielä ylikin.

Tasoiteltuaan lattian miehet kävivät tauolla ja palasivat jonkin ajan kuluttua liippaamaan. Eli betonia ei voi liipata saman tien, vaan siitä pitää ensin kadota vettä riittävästi (ilmeisesti imeytyy / valuu styroxien alle), jonka jälkeen liippaus voidaan suorittaa. Itse sain seurata lähinnä sivusta ja olla kameramiehen virassa, kun ammattimiehet hoitivat lattian kuntoon. Aika hyvän näköistä jälkeä ensi tuntumalla näytti tulevan.




Lattiamies liippaa.

Valmis, liipattu pinta tuoreeltaan. Höyryä alkoi muodostua mukavasti, kun ovesta puski kylmää ilmaa sisälle.
Torstai-iltana totesin, että nyt on hyvä pitää pieni breikki, kun ulkoverhoustarvikkeetkaan eivät olleet tulleet, joten otin pienen irtautumisen kahden nuorimman lapsen kanssa. Heljä kävi Adalmiinan kanssa levittelemässä perjantaina muovit lattiaan, jotta valu ei kuivu liian nopeasti. Sovin seuraavan viikon alussa Ajan-Koneen kanssa, että he tuovat lattianhiontakoneen paikalle perjantaina, jotta voin tehdä betoniliiman hionnan lauantaina. Betoniliimahan muodostuu valun pintaan ja se pitää poistaa erityisesti laatoitettavien kohtien alta, jotta vesieristeet yms. tarttuvat kunnolla kiinni. Lisäksi betonilaatan kuivumisen väitetään nopeutuvan reilusti liiman poistamisen jälkeen.

Viikko 49

Valusta oli siis reilu viikko, kun aloin hiomaan betoniliimoja pois lattiasta. Muovit Heljä kävi poistamassa torstaina. Koneen mukana tuli muutama karkea hiomapaperilaikka, joiden avulla hionta oli siis tarkoitus tehdä. Ensin virittelin koneen käyttökuntoon ja aloitin homman. Konehan meinasi tietysti karata ensin käsistä, eli muutama hetki siinä meni ennen kuin sai kunnolla juonesta kiinni ja koneen käsien jatkeeksi. Sen jälkeen kone alkoi n. suurin piirtein totella käskyjä.

En tiedä olinko liian tosissaan betoniliiman poistamisen kanssa, mutta minusta tuntui, että hiomapaperi ei pure riittävän hyvin. Kävin joka kohdan kahteen kertaan läpi, mutta vielä näytti, että liimaa on reilusti jäljellä. Lauantain muutaman tunnin hionnan jälkeen sain valmiiksi keittiöpäädyn, vaikkakaan en ollut tyytyväinen lopputulokseen. Betonipölyä hionnassa tulee melko paljon, joten hengityssuojaimet olivat todella tarpeen. En ollut muistanut hankkia imuriin lisää paperisia pölypusseja, joten jouduin tulemaan toimeen yhdellä pussilla ja aina välillä tyhjentämään pussia. Näin siis imurointia hoidettiin laihialaiseen tapaan.

Jatkoin hommaa itsenäisyyspäivänä (tulipahan juhlittua hieman eri tavalla tällä kertaa...). Pesutilapäädyssä tuntui, että hiomapaperi puree paljon paremmin, eli olisiko voinut johtua paksummasta laatasta, että laatta olisi hieman kosteampi ja pinta pehmeämpi. Kävin kuitenkin läpi loput lattiasta. Edelleen jäi mietityttämään, onko liimaa liikaa jäljellä. Niinpä soitin Ahokkaan Sepon käymään paikalla tiistaina. Hän pääsi paikalle vasta iltapäivällä, joten kävin varmuuden vuoksi hakemassa aamulla vuokraamosta kuparilaikan (kuparinen laikka, johon kiinnitetty teollisuustimantteja) ja kävin vielä kerran koko lattian läpi. Kuparilaikka purikin paljon paremmin, eli sen avulla homma sujui jouhevammin ja paremmin. Valussa / liippauksessa oli kuitenkin jonkin verran pientä epätasaisuutta, joka osin tasoittuu kuparilaikalla, mutta johon hiomapaperi ei kunnolla pure.

Seppo tuli sitten käymään ja totesi, että on hiottu aivan riittävästi. Epäselväksi tosin jäi, enkä sitten hoksannut kysyä, että olisiko vähempikin hionta riittänyt...

Tässä vaiheessa huomasin muuten, että kosteus on valun jälkeen poistunut todella hyvin. Välipohjan harvalaudoitus on nimittäin kutistunut niin paljon, että sen ja välipohjapalkkien väliin on tullut rakoja. Tästä johtuen harvalaudoitus täytyy käydä läpi ja naputella kiinni, jotta se ei jää narisemaan. Lisäksi huomasin, että yläkerran ikkunoiden uloimman puitteen sisäpintaan on tullut reilusti jäätä. Arvelisin tämän johtuneen siitä, että poistoilmapuhallin on poistanut sen verran vauhdikkaasti ilmaa, joten korvausilmaa on sitten tullut ikkunoista sisään. En tiedä, mikä on totuus tässä asiassa. Ensin säikähdin, että nyt ikkunanpuitteet kastuvat, mutta ulommainen puitehan onkin kokonaan alumiinia, joten mitään ongelmaa ei pitäisi tulla. Antaa siis jään hävitä sieltä aikaa myöten tai täytyy jossakin vaiheessa käydä raappaamassa pois, kun ehtii / muistaa.

Betoniliiman hiontaa. Tässä vaiheessa ei ollut vielä kovin pölyistä.

Ulkoverhoustarvikkeet eivät olleet vielä tulleet, vaikka niiden piti tulla tällä viikolla. Koolauspuuta oli kuitenkin jäänyt jonkin verran sisätöistä, joten aloittelin perjantaina sen lyömistä paikoilleen. Taloonhan tulee vaakaverhous, joten koolaus tehdään yksinkertaisesti asentamalla kakkoskakkonen pystyyn. Kakkoskakkosta oli sen verran nipussa, että se riitti lähes kokonaan tien puoleiselle seinälle. Telineitä en viitsinyt vielä värkätä, joten koolaus jäi irti vielä yläpäästä, mutta sen voi lyödä kiinni samalla, kun paneelia lyödään kiinni.

Perjantaina sain sovittua myös autotallin rungon pystytyksestä. Olin sopinut aiemmin alustavasti talon urakoitsijan kanssa, että jos he vain ehtivät, niin tekisivät rungon pystytyksen. Heillä alkoi kuitenkin syksyn mittaan ohjelmaa olemaan sen verran paljon, että sovimme, että yritän löytää muita tekijöitä. Niinpä soittelin Muhosen Heikille, josko he Jimpan kanssa ehtisivät hoitaa homman. Sovimme, että jos vain kelit sen verran lauhtuvat, niin yritetään ennen joulua hoitaa homma.

Sain ulkoverhouksen koolausta ihan hyvälle alulle perjantaina.

Lauantaina kävin Samulin kanssa sahailemassa autotallin runkopuita määrämittoihin. Saimmekin mukavasti sahattua, eli lähes kaikki puut tuli pätkittyä valmiiksi ja pitkien sivujen puut lovettuakin. Käytännössä alajuoksut ja yläjuoksut jäivät vain pätkimättä ja muutama ikkunan aluspuu. Nyt vain odotellaan sitten, josko kelit sen verran lauhtuisivat, että viitsii hommaa tehdä eteenpäin.

Viikko 50

Tämän viikon alku on mennyt lähinnä tarvikeostoksilla ja kanikoppia rakentaessa. Kelit ovat sen verran kylmenneet, että nyt oli pakko viimeistellä lastemme kaneille lämpökoppi, jota olin aloitellut jo elokuussa. Siispä nostin tarvikkeet jo lauantaina lämpimiin sisätiloihin. Maanantaina kävimme Heljän kanssa maaliostoksilla, eli tarkoitus olisi maalata autotallin otsalaudat ainakin kertaalleen ennen asennusta ja talon smyygilaudat samaten maalattaisiin ennen asennusta. Smyygit tulevat samalla tummanharmaalla, kuin ikkunoiden ulkopuitteet. Muuten ulkoverhous tulee näillä näkymin valkoiseksi.

Tiistaina nikkaroin itse kanikoppia ja Heljä maalasi samalla autotallin otsalautoja. Maalausta varten saimme kätevästi telineen kahdesta trukkilavasta, eli ne vain väliseinärunkoihin kiinni ja laudat raoista läpi. Päivä meni mukavasti, Heljä sai maalauksen tehtyä ja minä sain kanikopin valmiiksi.


Heljä maalasi otsalautoja. Teline toimi hyvin!

Mukavaa hommaa tämä maalaaminen :)

Tällaisen kanikopin nikkaroin, tässä tosin vielä hieman kesken. Kahdelle kanille pitää molemmille olla oma osasto, muuten käyvät toistensa kimppuun... Tämä kanikoppijuttu ei kyllä liity mitenkään itse talon rakentamiseen, mutta piti mainita, jotta ei tule käsitystä, että aika on mennyt peukaloita pyöritellessä :)

Alkuviikosta seurasin säätiedotuksia ja näytti, että torstaina ja perjantaina keli lauhtuisi sen verran (edes alle 15 pakkasasteen), että autotallin runkopystytys voisi onnistua. Keskiviikkona poistelin siis autotallin ympäriltä ja sokkelin päältä lumia, jotta homma sujuisi mahdollisimman jouhevasti. Tällä hetkellä säätiedotus näyttää mukavalta, eli keli lauhtuu alle kymmeneen pakkasasteeseen huomisaamuksi ja pysyy lauhana perjantai-iltaan saakka. Ehkäpä pakkasukko on nyt meidän puolellamme :)

Tässä sääennuste, toivotaan, että pitää kutinsa:

sunnuntai 21. marraskuuta 2010

Runkokatselmointi, vesikatto päälle, lattiaverkkoja ja IV-putkitusta

Vesikatto (ja runkokatselmointi)

Vesikatto saatiin päälle viime hetkellä ennen lumien tuloa!

Urakoitsija aloitti kattotiilien ladonnan keskiviikkoaamuna. Itse en malttanut olla kokonaan pois jaloista, vaan katselin vierestä homman sujumista ja autoin putkien läpivientien sekä lumiesteiden asentamisessa. Nämähän eivät kuuluneet urakkaan, vaan tehtiin tuntihommina. Muuta en oikein tainnut siinä ohessa saada tehtyäkään. Keskiviikkona homma eteni mukavasti, eli kun aamupäivästä tulin jossakin vaiheessa raksalle, oli oleskeluterassin  katto jo valmiina ja tiilien ladonta tienpuoleiselle lappeelle hyvässä vauhdissa. Illan hämärtyessä oli metsän puoleinenkin lape jo puolet tehtynä ja lumiesteet asennettuna. Kävin välillä K-Raudassa vaihtamassa viemärin poistoputken eristettyyn versioon (myivät puoliväkisin ensin eristämättömän, mutta Jarmo suositteli ehdottomasti eristettyä, jotta ei jäädä putkea tukkoon). Illan päälle virittelin olohuoneen ja porrasaukon kohdalle kevytpeitteet, jotta alakerrassa puhaltimilla tuotettava lämpö ei karkaisi niin nopeasti yläpohjasta läpi.

Keskiviikkona n. yhden maissa kävivät paikalla vastaava työnjohtaja Seppo Ahokas sekä Laukaan kunnan rakennusvalvonnasta Tapio Kainu. Oli runkokatselmoinnin aika. Samalla tehtiin myös hormikatselmus. Runkohan oli ollut pystyssä jo viikkoja ja "hieman" tehty hommia eteenpäin senkin jälkeen, mutta kyllähän katselmointi siitä huolimatta sujui mukavasti, eli runkoa pilkotti jostakin vielä sen verran, että katselmointi onnistui. Huomautettavaa löytyi lähinnä piipun ympärillä olevien yläpohjan koolauksien kakkoskakkosista, eli pari niistä oli turhan lähellä piippua. Nämä sovittiin ohennettavaksi alle vaaditun kolmen sentin paksuisiksi, jolloin ovat hyväksyttyjä.

Torstaiaamuna katselin säätiedotusta ja sadetutkaa, jonka mukaan lumisateen pitäisi alkaa n. yhdeksän maissa. Lähdin siis heti aamusta raksalle ajatuksella, että auttelen katon laittamisesssa, eli mitä pikemmin se tulee valmiiksi, sitä vähemmän lumisade haittaa. Asentelin läpivientejä ja poistoputkia sekä piipun viereen yhden kattosillan pätkän. Katon lapetikkaat olivatkin helppoa mallia à la Monier, eli lapetikkaat koostuvat yksittäisistä askelmista, jossa pujotetaan vain kannake ylemmän varvin kattoruoteen alle ja homma on valmis.

Kello oli hieman vajaa yksitoista aamupäivällä, kun viimeinen katonpätkä, eli kodinhoitohuoneen katos oli työn alla. Tässä vaiheessa alkoi lunta tulla taivaalta. Homma olikin kohta valmis ja katto talon päällä viime hetkellä. Lunta sateli illan ja yön mittaan mukavasti, reilut kymmenen senttiä, joten ajoitus osui siis katon teon osalta nappiin, joskin hieman viimetippaan :)

Tässä kuvia katon teosta:

Tilanne keskiviikkona loppuiltapäivästä. Tien puoleinen lape on lähes valmis. Pahoittelen kuvan suttuisuutta. Kamerakäsi ei ollut vakaa loppuiltapäivän hämäryydessä...

Torstaiaamupäivä n. yhdentoista maissa. Viimeinen katonpätkä menossa ja lunta alkoi satamaan...

Hetken päästä olikin uudella hienolla katolla jo ensimmäinen lumipeite, joka illan ja yön aikana vahvistui reilu kymmenensenttiseksi.

Lattiaverkot

Lopun torstaipäivästä tein styroxisoiroja seinän alapintaan, leikkelin ja liimailin radonkermiä sekä siivosin alakerran perjantaita varten, jotta pääsisimme Mikon kanssa nostelemaan lattiaverkkoja sisälle. Päivä venähti taas pitkäksi ennen kuin kaikki oli valmista.

Mikko tuli siis auttelemaan perjantaiaamuna muutamaksi tunniksi. Ensin leikkasimme uunin alusen vahvistetun laatan alle tulevan verkon palasen sekä siihen harjateräksiä. Loppujen lopuksi aiemmin hieman kesken jäänyt lattiaeristeiden asennus olikin tietämättäni tullut valmiiksi, eli Ahokkaan Seppo ehdotti, että valaisin laatan uunin alle hieman laajempana, eli niitä muutamia soiroja ei sitten tarvinnutkaan leikeillä enää.

Kun saimme uunin alle palaset leikeltyä, nostimme  lattiaverkkoja sen verran sisälle, että saimme tehtyä pesutilapäädyn verkotuksen. Verkot mahtuivat onneksi juuri ja juuri ruokailutilan ulko-ovesta sisään. Onneksi oviaukko on 230 cm korkea, muuten olisi ollut hieman hankaluuksia. Verkkojen pituusjako meni mukavasti pesutilapäätyyn ja saimmekin melko vaivattomasti verkot leikeltyä ja paikoilleen. Sen jälkeen nostelimme vielä sen verran verkkoja sisälle, että ne riittävät muihin tiloihin. Pari verkkoa saatiin nostettua suoraan paikoilleen, kun niistä ei tarvinnut leikellä. Loput jäivät minulle leikeltäväksi ja nosteltavaksi.

Mikon poistuttua jatkoin verkkojen asennusta. Homma eteni mukavasti ja pienten tuumaustaukojen ansiosta (tai niistä huolimatta?) sain soviteltua verkot kohtuullisen tehokkaasti siten, että verkkoa ei juuri mennyt hukkaan. Illalla homma oli mukavassa vaiheessa, eli muutama verkonpala leikkaamatta ja sovittamatta paikoilleen. Lisäksi raudoituskorokkeet puuttuvat vielä kokonaan.

Aiemmin päivällä olin saanut urakoitsijalta tiedon, että puhallusvilla olisi tulossa alkuviikosta ennen lattianvalua, joten sovimme, että teen yläpohjan IV-putkitukset valmiiksi maanantai-iltaan mennessä. Lauri olisi tulossa lauantaina avuksi, joten silloin keskittyisimme IV-putkituksiin.

Lattiaverkot leikeltynä lähes kokonaan. Tässä ruokailutila ja keittiö, taustalla portaikko ja eteinen.

Uunin alle tulee vahvistettu laatta. Rautaakin on siinä alla mukavasti.


IV-putkitusta

Lauantaipäivä lähti käyntiin hieman hitaasti, eli kävin ensin taas K-Raudassa täydentämässä putkivarastoa. Aloittelin hommia puolen päivän maissa, kun Lauri kurvasi pihaan. Kävimme heti töihin käsiksi, eli Lauri aloitti putkien villoitusta ja itse kävin viemärin tuuletusputken kimppuun. Leikkelin sopivat palaset ja aloin sovittelemaan palasia paikoilleen. Muuten meni hyvin, mutta viimeistä liitosta en saanut kiinni. Ensin piti käydä löysäämässä alakerrassa viemärin kannaketta, jotta putki antaisi periksi ja sen jälkeen saimme liitoksen kiinni.

Välillä kahvittelimme ja sen jälkeen laitoimme viimeisen väliaikaisen oven paikoilleen. Ruokailutilan oviaukossa oli ollut styroxilevyviritys, jonka ansiosta kaikki lämpö ei ollut karannut talosta. Itse asiassa toin aamulla lämpömittarin mukanani ja sen mukaan alakerrassa oli jo 12 astetta lämmintä huolimatta yläpohjasta puuttuvasta eristeestä. Olohuoneen yläkerran osan ja porrasaukon peittävistä peitteistä oli siis selkeästi hyötyä. Pienensin hieman lämmittimien termostaatteja, jotta niiden ei tarvitse koko ajan huutaa täysillä (ja tehdä sähkölaskua).

Jatkoimme vielä putkitus- ja eristystöitä. Mm. toimme jäteilmakanavan alakerrasta yläkerran läpi yläpohjaan. Jäteilmakanavan eristimme armaflex-eristeellä. Armaflex-eristeellä on erittäin kätevä tehdä höyrytiiviyttä vaativien IV-putkitusten eristäminen. Eli sisätilassa pitää sellaiset IV-putket eristää höyrytiiviisti, joissa kulkee selvästi huoneilmaa kylmempää ilmaa. Muutoin ko. putket hikoilevat, eli sisäilmassa oleva vesi kondensoituu putken ulkopintaan ja kastelee sitten rakenteita. Meidän tapauksessa, kun ei tulekaan alkuperäisestä suunnitelmasta poiketen poistoilmalämpöpumppua jäähdytyksellä, riittää kun jäteilmakanava ja raitisilmakanava eristetään höyrytiiviisti.

Sellaisen huomion tein armaflex-eristeestä, että se joustaa pituussuunnassa molempiin suuntiin kohtuullisen paljon, useita senttejä parin metrin matkalla. Tästä johtuen palaset kannattaa leikata muutaman sentin reilun mittaiseksi, jotta ne ovat varmasti riittävän pitkiä. Palasethan liimaillaan sitten toisiinsa siihen tarkoitukseen tehdyllä liimalla, jolloin saumatkin ovat höyrytiiviitä. Välipohjan ja yläpohjan höyrynsulun läpiviennit tein 160 mm putkille leikkaamalla 100 mm läpivientitiivistettä hieman suuremmaksi. Jostain syystä Uponor ei tee 160 mm putkelle läpivientitiiivisteitä. Huonoa palvelua... Jäin vielä miettimään, että olisiko läpiviennit pitänyt tehdä viemällä suoraan armaflexillä eristetyt putket muovin läpi, mutta nyt armaflex jäi siis höyrynsulkuun / läpivientitiivisteeseen kiinni. Täytynee vielä liimata sekin sauma.

Lauri lähti jossakin vaiheessa kotiin, mutta itse jäin vielä jatkamaan iltaa IV-putkitusten parissa. Pienimuotoinen aikataulustressi meinasi taas iskeä, kun homma tuntui etenevän tuskaisen hitaasti. Laittelinkin illalla viestiä sähkömiehelle, että hän ei tulisi ainakaan vielä maanantaina asentamaan lattialämmityskaapeleita (lattiaverkkojen laittohan on siis vielä hieman kesken). Sovimme, että hän tulee keskiviikkona, joten voin vielä maanantain keskittyä täysin IV-putkituksiin. Sain putkitukset valmiiksi yläpohjassa lukuunottamatta liesituulettimen poistoputkea, jonka päätin jättää maanantaille.

Uponorin ohjeen mukaan putkiliitoksia ei tarvitse kiinnittää toisiinsa esim. pop-niiteillä, vaan liitoksista pitäisi tulla tiiviitä ja pysyviä. IV-työnjohtajan Pasi Puupposen mukaan kuitenkin muovikanavankin liitokset pitää kiinnittää toisiinsa tukevasti. Niinpä olen kiinnittänyt kaikki liitokset pop-niiteillä tai ruuveilla. Lisäksi olen teipannut vielä saumat ilmastointiteipillä. Pitäisi siis olla viimeisen päälle.

Kokeilin vielä loppuillasta, kuinka mukavaa IV-putkien villoitus onkaan. "Mukavaahan" se oli :). Päivä meinasi venähtää taas hieman. Lopettelin hommia kahdeltatoista illalla. Stressitaso hieman laski, kun villoitus eteni niin mukavasti. Ehkä maanantaista tulee vielä ihan hyvä päivä!

Kuvia ei tullut otettua vieläkään IV-putkituksista. Täytynee lisätä myöhempiin kirjoituksiin...

keskiviikko 17. marraskuuta 2010

Lattiaeristeet lähes valmiina, puhdistamo lähes asennettu ja porakaivo lähes valmis

Melko huisketta ollut viimeinen reilu viikko. Olin sopinut Rentolan Jarmon kanssa, että hän tulee vetämään lämpimän puolen vesiputket torstaina (siis viime viikon), joten lattiaeristeet piti olla siihen mennessä valmiina. Samaan syssyyn tuli sitten puhdistamon upottaminen ja porakaivon suojakaivon tekeminen, kun Norosen Mikalla oli viime viikon alussa ainoa sopiva sauma. Viikko meni torstaihin saakka aika lailla päivää venyttäen; loppuviikosta tuntui, että liiankin kanssa.

Kirjoitetaanpa vaihteeksi kronologisesti:

Maanantai 8.11.

Maanantaipäivä alkoi aikaisin, kun Mikan kanssa sovittiin, että hän tuo koneen edellisenä iltana tontille ja aloitetaan seitsemältä työt. Siispä piti maanantaiaamuna asetella tulitikut silmiin ja kömpiä tontille aikaisin. Pääsin paikalle hieman yli seitsemän, jolloin Mika olikin jo kaivanut puhdistamolle kuopan ja nostanut puhdistamon kuoppaan.

Siinä hieman mallailtiin ja viilattiin vielä kuoppaa hiekan kanssa sopivaksi. Lopulta nostettiin puhdistamo taas kuoppaan ja liitettiin viemäriputki puhdistamon toiseen päähän. Kaivanto, joka aiemmin syksyllä jäi kesken ja johon viemäriputken sekä salaojan ja sadevesiputken purkuputkien päät jäivät, jäi sillä tavalla huonosti, että siihen kerääntyi vettä. Tästä johtuen sadevesiputken ja salaojaputken sisään oli liettynyt savivelliä ja tietysti kuivuessaan kovettunut sinne. Niinpä jouduin katkaisemaan hieman näitä putkia. Viemäriputkeen olin onneksi laittanut asennustulpan, joten se oli ihan kunnossa.

Olin viikonloppuna saanut tontin ympärysmaiden omistajilta luvan, että voimme viedä puhdistamon purkuputken suoraan heidän tonttinsa läpi maantieojaan. Heillä on siis pieni maakaistale meidän tontin ja Saviontien välissä kevyen liikenteen väylän varausta varten. Tämä mahdollisti samalla sen, että puhdistamon kuoppa pystyttiin salaojittamaan ja näin varmistamaan, että mahdollisesti kuoppaan kertyvä vesi ei pullauta puhdistamoa jonakin kauniina kevätpäivänä ylös. Salaojaputki asennettiin puhdistamon kuopan pohjalle ja vietiin samassa kaivannossa purkuputken kanssa maantieojaan. Putkien päälle asennettiin koko matkalle EPS-eriste (siis styroxia), joten purkuputken ei pitäisi jäätyä.

Itse puhdistamon asennus oli helppo homma. Eli kun se oli upotettu kuoppaansa ja peitetty lähes kokonaan, avasin huoltokaivojen kannet ja nostelin romppeet ylös. Olin jo etukäteen tutustunut asennusohjeisiin, joten asennus meni kuin vettä vaan :). Lähinnä piti osata nostaa romppeet ylös toisesta huoltokaivosta ja nostaa ne toiseen huoltokaivoon oikeassa järjestyksessä liittäen samalla puhdistamon ilmapumppausletkustot oikeisiin liittimiin. Sekin oli tehty helpoksi, kun liittimet ja letkut olivat värikoodattuja. Eli keltainen letku keltaiseen liittimeen jne. Sitten vain sähkökytkentärasia kiinni huoltokaivon kylkeen ja odotellaan, että sähkömies kytkee sähköt puhdistamolle. Asennuksen helppouden osalta voin siis ainakin suositella valitsemaani Uponor Clean I -puhdistamoa. Käytöstä ja puhdistustuloksista en vielä osaa sanoa, palataan niihin myöhemmin.

Puhdistamo ankkuroitiin sitä varten suunnitellun ankkurointijärjestelmän avulla. Kuopan pohjalle tuli kuusi pyöreää, n. puoli metriä halkaisijaltaan olevaa levyä, jotka kytkettiin aina pareittain toisiinsa sidontaliinan avulla puhdistamon yli. Sen verran pitää negatiivista palautetta antaa Uponorille, että sidontaliinoissa on kyllä säästetty väärässä kohdassa. Eli hieman tuli sellainen tutina, että jos puhdistamo veden paineen vuoksi aikoisi nousta ylös, eivät paketin mukana tulleet liinat kyllä sitä pidättele. Tässä kohtaa on säästetty siis mielestäni väärässä kohdassa muutama euro.

Toinen asia, josta voi kritisoida Uponoria, on huoltokaivojen kiinnityssauma. Eli huoltokaivot (siis pystytötsät) ovat  irrallisia osia, jotka kiinnitetään asennusvaiheessa puhdistamoon. Ensinnäkin niihin tulevien tiivisteiden saaminen tiiviisti paikoilleen on kohtuullisen mahdoton urakka. Lisäksi kaivoissa on vain kaksi kiinnityskorvaketta / kaivo ja niitä kiristäessä käy väkisin sillä tavalla, että kaivon muovi vääntyy vinoon. Asia korjaantuisi todennäköisesti siten, että kummassakin kaivossa olisi neljä kiinnityskorvaketta.

Puhdistamon asennus jäi maanantaina sille mallille, että routaeristeet puuttuivat ja loput täytöt olivat tekemättä.

Sitten kävimme porakaivon suojakaivon kimppuun. Mika kaivoi kuoppaa ja siinä kohtaa tulikin kiva ylläri, eli porakaivo oli porattu ison kivenlohkareen läpi ja tämä kivi oli melko pinnassa. Alunperin oli tarkoitus, että laitan suojakaivolle yhteensä puolitoista metriä betonirenkaita (metrinen + puolimetrinen). Nyt kävi sitten niin, että käytännössä paikalle mahtui hyvin vain metrinen rengas. Varmistin putkimieheltä, että porakaivon romppeet (mm. paisuntasäiliö) mahtuvat metrisen renkaan sisään ja asensimme sitten vain toisen renkaan.

Ennen tätä vedimme kuitenkin vesijohdon sitä varten maahan upotettuun suojaputkeen. Olin kesällä unohtanut "naruttaa" tämän suojaputken, joten ujutin ensin suojaputkeen vetonarun, jolla putkea vedettiin läpi. Tähän sain hyvän vinkin urakoitsijalta, eli imurilla vedetään naru läpi. Se meni vielä hienosti, mutta sen jälkeen alkoi sitten hikinen urakka. Ilmeisesti olin onnistunut johonkin kohtaa tekemään suojaputkeen oikein kunnollisen hidastusshikaanin, koska vesijohto meni sen verran nihkeästi suojaputkeen. Ensin vesijohto meni muutaman metrin eteenpäin eikä sen jälkeen mennyt yhtään, vaikka kuinka veti ja työnsi. Mika työnsi toisesta päästä ja minä vedin toisesta päästä narusta. Muotoilimme välillä vesijohdon pään uusiksi ja laitoimme liukastusvoidetta. Hikisen parituntisen urakan päätteeksi vesijohdon pää vihdoin tuli esiin suojaputken toisesta päästä. Siinä vaiheessa narukin sanoi jo naks. Onneksi pääsimme nyt vetämään suoraan putkesta. Jossakin täytyi olla todella jyrkät mutkat, koska kahteen mieheen saimme edelleen kiskoa sentti kerrallaan vesijohtoa esiin. Lopulta saimme vedettyä sitä riittävän pitkälti.

Sen jälkeen heitimme kolmivaihekaapelin kaivoon sekä asensimme salaojituksen kaivolle. Salaojituksen tarkoituksena on siis varmistaa, että suojakaivoon mahdollisesti kertyvä vesi (esim. valumavedet tai porakaivosta tulviva vesi) lähtisi livohkaan heti eikä huomenna ja näin porakaivon vesi olisi edelleen pohjavettä eikä pintavettä, sekä lisäksi porakaivossa olevat romppeet säilyisivät paremmassa kunnossa. Tämä homma jäikin sitten tähän vaiheeseen, lähinnä illan päälle asensin vielä routaeristeet kuoppaan vesijohdon päälle.

Alunperin tarkoitus oli, että vaikka Mika tulee maanantaiksi ja tiistaiksi, minä jatkan lattiaeristeen laittoa ja autan Mikaa vain tarvittaessa. Käytännössä kävi kuitenkin niin, että hommaa riitti puhdistamon ja kaivon kanssa siihen malliin, että pääsin lattiaeristeen kimppuun vasta, kun Mika oli lähtenyt pois. Urakoin hommaa eteenpäin parhaan kykyni mukaan ja sainkin pesutilapäädyn ihan hyvälle mallille. Lähdin kotiin vasta hieman ennen puoltayötä, joten pitkähkö päivä tuli tehtyä. Mikko olisi tulossa avuksi tiistaina, joten se hieman helpotti oloa.

Tässä kuvia maanantailta:

Puhdistamo kuopassaan, osittain täytettynä. Huomaa kohtuullisen rimpulat ankkurointiliinat!

Puhdistamo salaojitettiin maantieojaan.
Puhdistamon huoltokaivojen tiivistys / kiinnitys vaatisi jatkokehitystä. Nyt tiiviste jäi hieman irvistämään. Saa nähdä, kuinka paljon puhdistamme kaivoon vuotavia pintavesiä...

Asennus oli helppo, mutta tavarat olivat jossakin vaiheessa levällään.


Tiistai 9.11.

Olin jo edellisenä iltana luvannut Mikalle, että en varmasti tule yhtä aikaisin paikalle, kuin maanantaina. Niinpä kömmin paikalle vasta puoli yhdeksän maissa. Mika oli tässä vaiheessa jo peitellyt maanantaina eristämäni osat, eristänyt loput porakaivon purkuputkesta ja peitellyt ne. Pääsinkin heti lennosta tekemään puhdistamon routaeristystä. Säätiedotus oli luvannut iltapäivästä alkaen lumisadetta ja jopa myrskyä. Siinä eristeitä asentaessa tuuli välillä enteilikin sadetta. Sain eristeet valmiiksi sopivasti samalla, kun Mika jatkoi porakaivon kimpussa. Mikan tullessa ruokatunnilta eristys oli valmis ja kaivanto voitiin täyttää loppuun.

Mika oli touhunnut myös porakaivon kimpussa siihen malliin, että pääsin tekemään sen eristyksiä. Leikkelin finfoamista (sininen eriste, toim. huom.) soiroja, joiden reunat viistin suurinpiirtein sopivaksi kaivonrenkaan muoto huomioiden.

Tässä välissä Mikko tuli paikalle ja totesimme, että talon sisällä olisi huomattavasti mukavampi työskennellä, jos kodinhoitohuoneen päädyssä olisi ovet paikoillaan eikä tuuli näin ollen tulisi suoraan sisään. Niinpä käytimme hetken aikaa kahden väliaikaisen oven asennukseen. Olin saanut ostettua jokaiseen oviaukkoon väliaikaisen oven edullisesti eräästä remonttikohteesta. Näin ei tarvitse pilata lopullisia ovia rakennusaikaisella sotkemisella ja rikkomisella. Mikko oli tarkka ovien asennuksessa ja huolehti, että ne tulivat varmasti pystyyn ja kiinnitettyä kunnolla. Minulle olisi riittänyt hieman sinne päin meininki, olihan kyseessä vain väliaikainen ratkaisu, mutta ehkä parempi näin. Ovien asennus vei pitkähkön tovin ja kaivon eristeen asennus tietenkin seisoi sillä aikaa.

Mikalla riitti onneksi tekemistä pihan takareunan salaojituksen kanssa. Olimme nimittäin päättäneet tehdä pihan salaojituksen kerralla kuntoon ja asentaa pihan perällä olevan kallion juureen salaojituksen. Näin sulamis- ja muut pintavedet lähtevät pihalta nopeammin pois eivätkä jää seisomaan pihalle. Pohja on nimittäin niin kovaa savea, että se ei ime juuri mitään, mikä on tullut huomattua syksyn aikana. Eli pihan takanurkassa on koko syksyn seissyt iso vesilammikko. Salaojitus menee nyt siis koko pihan perältä ja sen purku on pellonpalan yläpäädyssä. Salaojitusta asentaessamme teimme putkeen valmiiksi jo pihasaunaa varten haaran, eli kun pihasaunan pohjat kaivetaan ensi kesänä, on sen salaojitus jo melkein valmis.

Leikkelin siis loput eristesoirot valmiiksi ja sidoin sitten soirot rautalangalla kaivon ympärille. Sen jälkeen otin esille uretaanipistoolin ja laitoin joka saumaan uretaania. Nyt pitäisi olla ainakin pystyeriste kohtuullisen hyvä. Uretaanipyssy oli hyvä ostos, vaikka loppupelissä sillä onkin aika vähän käyttöä. Sillä on kuitenkin niin kätevä tiivistää eri kokoiset saumat, että en ole vielä katunut ostosta. Kalliihko se tosin oli, kun maksoi Rautiassa lähes kolmekymppiä. Myöhemmin huomasin, että Kodin Terrasta olisi saanut lähes vastaavan puoleen hintaan. No, siinä tilanteessa ei ollut valinnan varaa, kun sitä tarvittiin nopeasti.

Kun olin saanut eristesoirot tiivistettyä, Mika teki kaivon ympäryksen täytöt sille mallille, että minulle jäi vielä vaakaeristeen asennus. Mika kaivoi lopuksi vielä autotallin kulmalta sadevesiputken purkuputken paikoilleen. Sen kaivantoa asentaessa piti hieman arvuutella, että mihinkähän se sähkökaapeli tulikaan upotettua. No, ei tällä kertaa osuttu siihen.

Mika jätti koneen vielä tontille ja sovimme, että hän tulee vielä torstaina tekemään kesken jääneet täytöt loppuun ja samalla nostetaan ajopihan tasoa murskeella. Niinpä pääsin sitten taas lattiaeristeen kimppuun.

Mikko oli tällä välin saanut pesutilapäädyn lattiaeristeet valmiiksi ja minä aloitinkin tasoittamaan sepeliä muualla. Lähinnä työnjako meni siten, että minä tasoitin sepeliä ja Mikko asensi eristettä. Välillä syötiin pizzaa ja juotiin kahvia. Ilta venyi taas mukavan pitkäksi, eli Mikko lähti joskus kymmenen maissa ja itse tein vielä silmät ristissä hommia reilun tunnin verran. Lopputulos oli, että saimme olohuoneen ja eteisen osalta homman erittäin hyvälle mallille. Suuri kiitos Mikolle avusta!

Kuvia päivän työvaiheista:

Puhdistamo routaeristettiin huolella. Puhdistamon purkuvesien tarkistusputki tuli hieman vinoon asentoon johtuen siitä, että tuossa kohtaa putki "syöksyy" alas.

Porakaivon suojakaivon pystyeriste saumat tiivistettynä. Etsi kuvasta sauma, joka tiivistettiin ensimmäisenä ja jossa harjoittelin uretaanipyssyn käyttöä :)
Tälle mallille saatiin lattiaeristeet tiistaina.


Keskiviikko 10.11.

Lattiaeristettä, mitäpä muuta. Eli tein taas pitkän päivän lähinnä lattiaeristeen kimpussa. Olin jossakin vaiheessa varmistanut Ahokkaan Sepolta, että pesutilojen osalta radonkermi tuli periaatteessa väärin asennetuksi, mutta ei siitä suurta haittaakaan ole, koska ensinnäkin niissä tiloissa on poistoventtiilit, joten radon häviää aika liukkaasti ulkoilmaan ja lisäksi höyrynsulkumuovi tulee kuitenkin vielä valun alle ja se estänee myös radonin nousua huonetilaan. Kaiken lisäksi tontin maaperä on sellainen (kivikovaa savea), että ylipäätään siitä ei pitäisi radonia nousta. Lähinnä jos täyttöhiekan seassa on, niin sitten.

Jossakin välissä tein porakaivon ympärille vaakaeristeet, eli leikkasin taas finfoamista sopivan muotoisia paloja. Edellisenä yönä oli tullut lunta mukavasti, n. 15 senttiä. Onneksi olin peittänyt porakaivon kevytpeitteellä, joten ei tarvinnut kovin isoihin lapiohommiin ryhtyä heti alkuun. Laittelin finfoamin palaset paikoilleen ja heitin päälle muutaman lapiollisen hiekkaa, jotta pysyvät torstaihin saakka paikoillaan.

Lopettelin päivää puolen yön maissa ja lopputulos oli, että muutamaa styroxia vaille jäi, että putkimies pystyisi asentamaan kuumavesiputket myös keittiöön. Eli muutama levy pitäisi laittaa vielä torstaina.

Kuvia päivän töistä:
Muutama eristelevy puuttuu, jotta keittiöön saadaan kuumavesiputki. Keittiö on siis oikealla eikä näy kuvassa.

Eteiseen päin.


Torstai 11.11.

Torstaina ohjelmassa oli siis putkitöitä ja lisäksi Norosen Mika tuli tekemään jäljelle jääneitä töitä. Rentolan Jarmo tuli toisen miehen (Veli-Matti jotakin) kanssa paikalle puoli yhdeksän aikaan, jolloin itsekin tulin paikalle. Jarmo asentaisi porakaivopumpun ja muut siihen liittyvät vermeet ja Veli-Matti tekisi sillä aikaa putkitöitä. Mika oli jo peitellyt porakaivon ja aloitellut ajopihan tasauksia.

Itse tein erilaisia töitä päivän aikana, eli tasoittelin kaivonpohjaa, katkaisin porakaivon teräsputken oikeasta kohtaa sekä purin yläkerran lattian harvalaudoitusta sen verran, että saimme viemäröinnit tehtyä yläkerran vessalle. Porakaivoputken katkaisu meinasi olla haasteellista, kun kaivonrengas tuli asennettua niin lähelle putkea, mutta lopulta pienen painostamisen jälkeen rälläkkä suostui menemään ahtaasta raosta Mikan käsissä.

Yläkerran vessan viemärivedot ja radonputken veto saatiin lopulta tehtyä kohtuullisen hyvin siten, että ne eivät häiritse liikaa iv-kanaviston vetoja. Eli saatiin putket asennettua päällekkäin. Teknisen tilan ja kodinhoitohuoneen katto tulee nimittäin olemaan melkoista putkiviidakkoa ja kaikki liikenevä tila tulee tarpeeseen.

Tein vielä niiden muutaman styroxin asennuksen lattiaan, jotta kuumavesiputki saatiin vietyä keittiöön. Sen jälkeen motivaatio styroxin asennukseen lopahtikin, enkä jaksanut sitä hommaa vielä jatkaa. Taisin lopetella päivän ihan inhimilliseen aikaan tällä kertaa.

Päivän loppupuolella tulivat kattotiilet. Urakoitsija aikoo asentaa ne ensi, eli tällä viikolla.

Tältä päivältä en napsinut kuvia. Sen verran voisi vielä mainita, että pihan työt saatiin oikein mukavaan malliin, eli talvi meinaa vaan painaa päälle, joten puhdistamon upotus ja kaivon asennus tuli tehtyä aivan viime tipassa.


Perjantai 12.11. ja lauantai 13.11.

Perjantai ja lauantai meni lähinnä ostoksilla. Keskimaalla oli asiakasomistajapäivät ja tuli kierrettyä kaupoissa vertaamassa eri tuotteiden hintoja, jotta osasi ostaa oikeat tavarat oikeasta paikasta :). Olin jo aikaisemmin päättänyt ostaa Puzer Eeva -keskuspölynimurijärjestelmän Kodin Terrasta, koska se on siellä halvin, joten asiakasomistajapäivien 15 prosentin lisäale tuli hyvään saumaan. Tämän lisäksi tuli ostettua jo etukäteen suihkun sekoittajat, pesuhuoneen pesuallas sekä jotakin muuta. K-Raudassa sattui olemaan tarjouksessa keittiöhana samaa Grohen Eurosmart -sarjaa, jota aiemmin ostin K-Raudasta vessan hanoiksi. Tulipahan nyt sitten samaa sarjaa kodinhoitohuoneen hana. Keittiöön on tulossa Puustellin kautta Grohen Zedra. Eli suihkun sekoittajia lukuunottamatta (Oras Optima) kaikki hanat on sitten Grohen hanoja. Toivottavasti ovat hyvälaatuisia. Halpoja ne ovat ainakin kaikki olleet :)


Perjantaina sovin lattiavalun päivämäärän, eli 25.11. Siinä sattui sillä tavalla hyvin, että lattiamiehillä oli se päivä ainoa vapaa päivä ja taas sen jälkeen pitkään varattuna. Siihen mennessä pitäisi olla lattiaeristeet valmiina, raudoitukset valmiina ja lattialämmityskaapelit asennettuna. Aikaa on onneksi kohtuullisesti, joten ei toivottavasti tarvitse ihan samalla tahdilla tehdä, kuin viime viikolla.
Ostin K-Raudan tarjouksesta pari kappaletta lämpöpuhaltimia, joilla olisi tarkoitus saada taloa hieman lämmitettyä. Lattiamiehen mukaan lämpöä olisi hyvä olla vähintään 10 astetta, jotta talosta ei tule lämpimän betonin myötä turkkilaista saunaa.



Maanantai 15.11.

Maanantaina aloitin päivän asentamalla pääoven tilalle väliaikaisen oven. Siinä jumpatessa menikin yllättävän paljon aikaa, että ovi lopulta oli paikoillaan suurin piirtein suorassa asennossa. Onneksi urakoitsija asentaa lopulliset ovet, joten minun ei tarvitse niistä huolehtia.

Vielä jäi yksi ovi asentamatta, eli ruokailutilan ovi. Siihen on tulossa samanlainen väliaikainen ovi, kuin tekniseen tilaan ja kodinhoitohuoneeseen, joten sitä en pysty yksin asentamaan. Laitoinkin oviaukkoon nyt styroxista väliaikaisen eristeen, jotta sain kämppään lämmöt päälle. Laitoin tässä vaiheessa vain yhden puhaltimen päälle, katsotaan, mihin se kykenee.

Soitin jossakin vaiheessa urakoitsijalle kattotiilien asennuksesta ja sovimme, että minä asennan lumiesteiden alle tulevat tukilankut (lumiesteet ja niiden asennus eivät kuulu urakkaan, eli tekevät tuntitöinä). Loppupäivä menikin niitä värkkäillessä. Katolla oli jonkin verran lunta, jota sai lapioida / harjata edestä pois. Tässä vaiheessa se oli vielä suojalunta, joten lähti kohtuu liukkaasti. Tukilankkujen asennus oli hyvä kestotesti kesällä ostamalleni Hitachin akkuporakoneelle, koska ruuvasin lankut kiinni ohjeen mukaisesti 6x120 ruuveilla. Kävi ilmi, että tällaisten ruuvien ruuvaaminen on kohtuullisen työlästä hommaa koneelle. Kone kyllä jaksoi vääntää, mutta akku loppui yllättävän nopeasti. Eli ehkä n. 20 ruuvia pystyi vääntämään, jonka jälkeen akku oli tyhjä. Toinen akku ei ehtinyt latautua niin nopeasti, kuin toinen tyhjeni, joten hieman meni säätämiseksi homma.

Ilta pimeni, joten yhden lankun kiinnitys jäi tiistaille.

Tiistai 16.11.

Laitoin heti aamusta viimeisen lumiesteen tukilankun kiinni. Pakkanen oli kiristynyt yöllä ja katolla jäljellä oleva lumi oli mukavasti köntsähtänyt kiinni. Se ei tiedä hyvää urakoitsijalle, joka tuli tänään nostamaan kattotiilet katolle ja huomenna olisi tarkoitus aloittaa niiden asennus.

Jatkoin sitten lattiastyroxin laittoa edelleen. Mittailin samalla tulevaa lattialaatan paksuutta ja huomasin, että olohuoneessa (kuten jossakin muuallakin) laatan paksuus uhkaa ulkoseinän vieressä jäädä turhan ohueksi. Päätin sitten tehdä hieman ylimääräistä työtä ja purin olohuoneesta muutaman levyn pois. Poistin sepeliä jonkinlaisen kerroksen, reilun kottikärryllisen verran yhteensä, ja nyt näyttää paremmalta.

Urakoitsijan porukka tuli paikalle puolen päivän maissa kopistelemaan lunta pois katolta. Nosturi tuli pihaan yhdeltä ja kolmen tunnin nostelun jälkeen kattotiilet olivat katolla. Huomisen aikana ilmeisesti alkaa niiden asennus.

Sain lattiaeristeen asennuksen mukavalle mallille päivän lopuksi, eli ainoastaan leivinuunin alusen ympäriltä puuttuu siivut. Siihen asennetaan vielä radonkermi lähinnä kosteuskatkoksi.

Huomenna Rentolan Jarmo tulee tekemään loput putkiasennukset, mitä tässä vaiheessa tehdään (viime torstaina olivat lattiakaivojen korokerenkaat unohtuneet tukkuun ja yksi 90-asteen käyrä jäi uupumaan yläkerran viemäristä). Lisäksi urakoitsija aloittaa kattotiilien asennusta.

Minun pitäisi tehdä erilaisia pikkutöitä, jotka täytyy tehdä ennen lattianvalua, kuten radonkermien liimaus nurkkien limityksissä, styroxisoirojen asennus seinän alapintaan (lattiavalu ei tule siis alajuoksuun kiinni), lattiakaivojen ja joidenkin putkien kiinnitys uretaanilla, jotta ovat lattiavalunkin jälkeen oikealla paikallaan ja korossaan sekä jotakin muuta pientä. Lisäksi pitää tällä viikolla saada vielä lattiaverkot asennettua, mutta siihen saan toivottavasti talkooapua. Yksin se on turhan hankalaa.

Kuvia tiistailta:

Nosse se nostaa... Tiilet ovat siis katolla ja odottavat asennusta.

Lattiaeristeet ovat hyvällä mallilla, vain uunin alusen ympäriltä puuttuu muutama siivu.

Pesutilapääty näyttää tältä. Oranssit pömpelit ovat ostamiani lämmittimiä.

sunnuntai 7. marraskuuta 2010

Piipun muurausta, LVI-töitä, ikkunoita ja muuta

Parissa viikossa on taas tapahtunut.

Piipun muuraus 26.10.

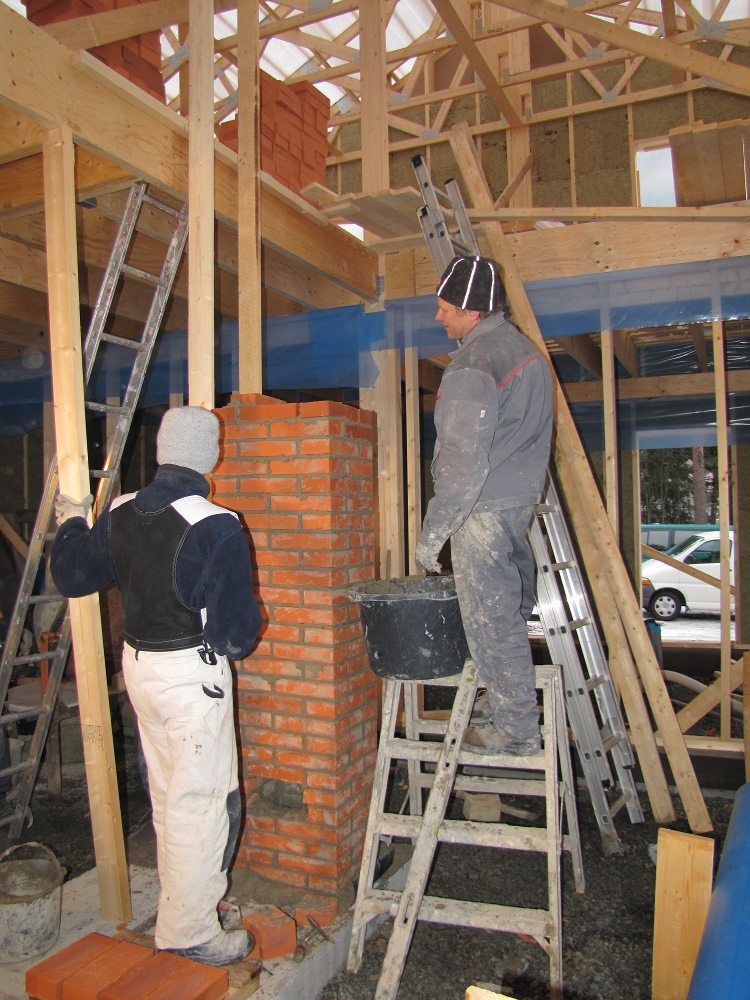

Tiistaina 26.10. muurattiin siis piippu. Kinnusen Timppa tuli paikalle hieman yli kahdeksan ja laitettiin heti ensimmäinen laastiannos myllyyn. Siitä lähti kymmentuntinen urakka käyntiin mukavasti. Itse sain juosta mukavaa kyytiä koko päivän tehden laastia, nostaen laastia telineille, nostaen tiiliä, katkoen rautalankaa jne. Onneksi olin jo edellisenä iltana vienyt tiiliä yläkertaan ja katollekin, joten niitä ei juuri tarvinnut juosta. Lisäksi Timpalla oli oma poikansa harjoittelemassa, joten minun ei tarvinnut ihan kaikkia aputöitä tehdä yksin. Homma etenikin ainakin omasta mielestäni tosi vauhdikkaasti metri per tunti -tahdilla. Lopulta kymmenen tunnin jälkeen kun Timppa kaartoi pihasta pois, oli reilu kahdeksanmetrinen piippu muurattu kokonaan, rapattu ullakon osalta ja palovillat kiinnitetty yläpohjan kohdalle. Eli mukavasti saatiin urakoitua.

Piipusta haluttiin lämpöä varaava, jonka vuoksi alunperinkin päätimme tehdä muuratun piipun ja lisäksi pelti sijoitettiin ylös siten, että se avataan ja suljetaan yläkerran aulasta. Piippu tullaan rappaamaan / slammaamaan samalla, kun uuni tehdään.

Saimme muuraukseen lainaksi urakoitsijalta alutelineet, joista oli erittäin suuri apu, eli ne mahtuivat mukavasti olohuoneeseen ja niiden päältä muuraus onnistui yläpohjaan asti. Laastia oli lisäksi mukava kantaa ylös telineiden portaikkoa pitkin. Katolle edellisenä iltana kantamani tiilikuorma tuli vahingossa optimoitua hyvin. Ainoastaan yksi ylimääräinen tiili piti heittää alas!

Timppa oli tyytyväinen siihen, että piippu muurataan tässä vaiheessa, ennen kuin vesikatto on valmiina. Hänen mukaansa nykyisin varsinkin valmistalotoimituksissa katto tehdään valmiiksi mahdollisimman aikaisin ja piippu muurataan sitten jälkikäteen. Tämä vaikeuttaa kuulemma muurausta huomattavasti. Lisäksi, jos keli on samanlainen, kuin nyt oli, on homma jo vaarallistakin. Nyt oli helppo tuoda tiiliä kattoruoteiden päälle asennetulle lavalle ja pomppia katolla ruoteiden päällä. Lisäksi aluskatteen läpivienti oli helppo tiivistää kunnolla.

Reilu kaksi tuntia muurattu. Muuraus aloitettiin uunin anturan päältä, jonka päälle tulee vielä lattiavalua. Sen vuoksi hormin aukko on hieman korkeammalla.

Viiden tunnin jälkeen mentiin jo melkein katonrajassa. Alutelineet olivat todella suuri helpotus.

Viimeistä varvia ilta-auringon paisteessa. Lämpötila oli jo pakkasen puolella.

IV-kanavia ja putkitöitä

IV-tarvikkeet tulivat samassa kuormassa piipputarvikkeiden kanssa ja aloittelinkin viime viikon lopulla IV-putkituksia. IV-suunnitelma meni joiltakin osin täysin uusiksi, eli välipohjapalkisto on eri suuntainen, kuin suunnitelmaa tehdessä oletettiin. Tämän vuoksi joudun hieman soveltamaan ja tekemään erilaisia reitityksiä. Yläkertaan avoimen olohuoneen ja välipohjapalkiston suunnan vuoksi keittiön ja kirjasto/työhuoneen iv-putket joudutaan viemään yläpohjan kautta. Alasviennit tehdään väliseinissä ja tästä syystä pari yläkerran väliseinää tulee hieman suunniteltua järeämmäksi, eli 20 cm paksuksi.

Muovikanavien asennus on kohtuullisen simppeliä hommaa, mutta silti homma tuntuu etenevän tosi hitaasti. Johtunee osittain siitä, että käytän hieman liikaa aikaa pähkäämiseen (eli suunnitteluun eli sen varmistamiseen, että kaikki nyt varmasti tulee tehtyä kerralla oikein) ja kaikesta pähkäämisestä huolimatta on saanut tehdä joitakin asioita uudestaan. Olin jo alunperin suunnitellut, että vaihdan yhden yläpohjaan suunnitelmassa sijoitetun äänenvaimentimen paikan yläkerran vaatehuoneeseen, jonka kautta putket viedään yläpohjaan. Putkituksia tehdessä olin jo tämän unohtanut ja niinpä sain sitten siltä osin tehdä uudestaan.

Höyrynsulkujen läpiviennit tehdään solumuoviläpivientikappaleita käyttämällä, joten näiden työlästä teippaamista ei tarvitse tehdä. Uponorin asennusohjeen mukaan liitoksia ei tarvitse erikseen kiinnittää ja tiivistää, koska liitoksista tulee tiukat. IV-/KVV-työnjohtaja Puupposen Pasi (joka myös teki suunnitelman) oli kuitenkin sitä mieltä, että jokainen liitos täytyy yhtä lailla kiinnittää muovikanavissa, kuin peltikanavissakin. Näin ollen kiinnitän siis kaikki liitokset. Osan popniittaan ja osan ruuvaan ruuveilla. Lisäksi kiepautan ilmastointiteipillä vielä liitokset, joten eivät ainakaan vuoda.

IV-putkituksia olen tehnyt kohta viikon lähes täysipäiväisesti (tosin välillä asioilla juosten) ja vielä ei ole edes kaikki yläpohjan putkitukset valmiina. Villoitusta olen hieman aloitellut. Eli hitaasti etenee.

Yläpohjan Iv-putkia. Tässä vaiheessa odoteltiin vielä höyrynsulkumuovituksia, jonka jälkeen tehdään läpiviennit.

Keittiön IV-putket menevät välipohjassa ja nousevat sitten väliseinässä ylös. Yläkerran lattian harvalaudoitus on valmis. Piipun hormipelti on sijoitettu yläkerrasta käytettäväksi.

Putkimies kävi viime tiistaina tekemässä lattiastyroxin alle tulevat putkityöt, eli viemärivedot ja kylmävesiputkien asennukset. Itse toimin apumiehenä, eli kaivoin sepeliin urat putkivedoille. Kodinhoitohuoneen päätyyn tuli niin paljon viemärivetoja, että tuntui, että koko tämä pääty kaivetaan auki. Väliseinien sokkeliin joutui tekemään yhden reiän, josta vietiin keittiön viemäri ja vesijohto. Väliseinän antura on aika ylhäällä, eikä sitä viitsitty lähteä piikkaamaan, josta johtuen keittiön viemäri tulee osittain styroxien sisään, jotta saadaan riittävästi laskua. Jarmo sai päivän aikana kaikki tässä vaiheessa tehtävät työt valmiiksi, joten päivä oli oikein onnistunut.

Sovimme, että Jarmo tulee tekemään styroxin päälle tehtävät vedot ensi viikon torstaina, joten siihen mennessä minun pitää saada styroxit lattiaan. Samalla voitaisiin tehdä porakaivopumpun asennus, jos saan siihen mennessä kaivinkoneen tekemään kaivuutyöt (eli vesijohdon veto ja suojakaivon renkaiden asennus). Perjantaina soittelin kaivinkonemiehelle ja tuli ilmi, että ensi viikon alku on hänelle ainoa mahdollinen seuraavien viikkojen aikana. Sovittiin siis, että hän tulee ainakin maanantaiksi ja tiistaiksi, jolloin upotetaan puhdistamo, tehdään porakaivon suojakaivon asennus sekä pihan takalaitaan, eli kallion juureen salaojituksen asennus. Samalla mahdollisesti nostetaan ajopihaa jo lähemmäs lopullista korkoa.

Eli ensi viikosta tulee mukavan tiukka taas. Tästä johtuen keskeytinkin perjantaina IV-putkien asennuksen ja aloitin lattiastyroxin laittoa.

Kodinhoitohuoneen päätyä kaivettiin suurelta osin auki viemärivetojen vuoksi. Sepeliä oli mukava kaivaa :)
Väliseinän perustukseen tehtiin yksi reikä putkivetoja varten.

Kylmävesiputket tuotiin väliaikaiseen "jakotukkiin". Järkyttävä määrä putkia, tuleeko taloon todella noin monta vesipistettä? Kylmävesiputkea meni n. 100 metriä. Radonputki tuli tässä kohtaa tielle ja se piti alittaa. Viemäri menee noiden kylmävesiputkien alla.


Lattiastyroxien laittoa

Aloitin siis perjantaina lattiastyroxin laittoa. Aloitin työn "helpoimmasta" päästä, eli kodinhoitohuone/pesutila-osasta :) Tässä osassahan on lähes kaikki vesipisteet ja viemärit, joten homma on yhtä reikien tekemistä. Hyvä puoli asiassa on se, että kun tämä puoli (n. 1/3) on saatu valmiiksi, tulee loput talosta varmaan samassa ajassa valmiiksi.

Perjantai-iltapäiväksi tuli koko porukka mukaan raksalle, lähinnä raivaamaan pihasta roskia ja muuten siistimään paikkoja. Samalla vietettiin mukavaa nuotiohetkeä :)

Aloitin työn tasaamalla sepeliä. Sitä oli hieman liikaa tässä päädyssä ja koska ainakin keittiössä on hieman liian vähän, siirsin muutaman kuorman kottikärryillä sinne puolelle. Pitkiä lautoja ja mittakapuloita käyttämällä sain tasattua sepelikerroksen lopulta kohtuullisen helposti, tosin aikaa se vei muutaman tunnin. Sen jälkeen pääsin styroxien asennukseen.

Sen verran innostuin, kun pääsin taas uuteen hommaan käsiksi (IV-putkitukset alkoivat jo maistumaan puulta), että venytin päivää lähes puoleen yöhön. Viimeiset styroxit laitoin lattiaan puoli kahdeltatoista. Ihan hyvälle alulle sain, tosin puolet tästä päädystä on vielä tekemättä. Kun tilasin styroxia aiemmin syksyllä, tilasin yhden kerroksen edestä 10 cm paksua styroxia. Nykymääräyksethän vaativat alapohjan eristeeksi 20 senttiä styroxia, joten viiden sentin levyillä saisi tehdä neljä kerrosta. 10 sentin levyillä säästän siis yhden kerroksen teon työmäärässä. Styroxin hintahan on kuutioperusteinen, joten siihen tällä valinnalla ei ollut vaikutusta. Jäin vielä miettimään, että olisiko koko homman voinut tehdä kahdella 10 cm levyllä. Todennäköisesti olisi. Kolmen levyn käytössä on tosin se hyvä puoli, että saumat tulevat ainakin limitettyä eri kohtiin tehokkaasti.

Radonkatkojen tekeminen hieman mietitytti. Radonbitumi on sen verran jäykkää tavaraa, että oli pakko leikata kulmissa auki. Nyt olin sitten sen verran laiska, että en liimannut kulmia tiiviiksi (ei minulla kyllä liimaa olisi ollutkaan). No, onneksi höyrynsulkumuovi jää vielä valun alle toiseksi katkoksi. Lisäksi vein bitumin alimmaisen ja toiseksi alimmaisen styroxin väliin, joten se saattoi jäädä liian alas. Täytynee keskustella vielä Ahokkaan Sepon kanssa toteutuksesta, eli joudunko sittenkin tekemään taas jotakin uusiksi.

Makkaranpaistoa nuotiolla :)

Lidia kasteli jalkansa, joten niitä kuivateltiin samalla... Huomaa tyylikäs työmaakoppi taustalla :)

Tasoitettua sepeliä. Tämän päälle on mukava heittää styroxia.

15 cm styroxia paikoillaan pesuhuoneen, vessan ja saunan alla. Viemärien paikat ja putkivedot sattuivat mukavasti siten, että niiden lävistykset oli lopulta helppo tehdä.
Kodinhoitohuoneen puolellakin on jo hieman styroxia paikoillaan.

Ikkunoita ja muuta

Urakoitsija on tehnyt viimeisen parin viikon aikana mm. höyrynsulkujen ja sisäkoolausten asennuksen loppuun, katon puhallusvilloille koteloinnin sekä välipohjan harvalaudoituksen. Lisäksi ikkunat tulivat tämän viikon tiistaina, ja keskiviikkona urakoitsija laittoikin ne jo paikoilleen. Eli kun saisin vain väliaikaiset ovet paikoilleen, saataisiin talo lukkojen taakse, jonka jälkeen ei tarvitse joka ilta roudata työkaluja varastoon ja taas aamulla takaisin.

Linnut ovat kiusanneet viime viikkoina. Kun seinävilloitukset ovat olleet vielä ilman höyrynsulkumuovia, ovat talitintit hakeneet pesätarvikkeita talon sisältä. Ne ovat nokkineet jopa nyrkinkokoisia koloja seinävilloitukseen. Näitä sitten jouduttiin paikkailemaan ennen höyrynsulkumuovin asennusta. Ihmettelin, kun niille ei kelpaa maasta villa, vaan se pitää käydä nokkimassa seinästä ja naulasinkin sitten ulkoseiniin villanpalasia ajatuksella, että käyvät siitä nokkimassa helposti, eivätkä hakisi talon sisältä. Ei auttanut mitään, eli edelleen kävivät talon sisällä. Vasta, kun höyrynsulkumuovit laitettiin seiniin, loppui sisäseinien jäystäminen. Tosin edelleen nokkivat villaa yläpohjan puolelta, mutta siitä ei ole niin suurta haittaa, kun tilalle tulee kuitenkin puhallusvillaa.

Ensi viikon lopulla tulevat kattotiilet ja ne asennetaan sitten seuraavalla viikolla. Siinä yhteydessä saan loput yläpohjan IV-kanavistot valmiiksi läpivienteineen, joten yläpohja on sitten villoitusta vaille valmis. Kattoturvatuotteet on tarkoitus asentaa samalla vesikaton asennuksen kanssa, joten katto alkaa olla sitten valmis, tosin piipun pellitys täytyy vielä teettää.

Rakennuksen ilme muuttui heti ikkunoiden asennuksen jälkeen ja nyt alkaa jo saada hieman kuvaa, minkä näköinen talosta tulee. Ikkunoiden ilmeeseen tykästyimme heti, eli niissä tuli onnistunut valinta. Aiemmin harmittelin, että taloon ei tule lainkaan tuuletusikkunoita, mutta urakoitsija oli tämänkin miettinyt valmiiksi, eli yläkerran matalista ikkunoista joka toinen on tuuletusikkuna, joten makuuhuoneisiin tulee sittenkin tuuletusikkunat. Lisäksi ruokailutilan toinen ikkuna on tuuletusvarustuksella. Sinänsähän nykytekniikan oikein toimiessa tuuletusikkunoita ei pitäisi tarvita, mutta voi tulla tilanteita, jolloin niistä on hyötyä. Tällaiseksi voisi mainita esim. edellisessä talossamme tapahtuneen savuvahingon, eli eräänä syksynä uuniin tuli hieman huolimattoman sytyttämisen seurauksena savulukko ja sen jälkeen koko kämppä oli täynnä savua. Tällaisessa tilanteessa tuuletusikkunoista on hyötyä.

Ikkunatoimituksessa oli yksi virhe, eli pesuhuoneen ikkunasta oli jäänyt ristikko pois (tai siis pysty"rima"). Tämä virhe korjataan jossakin vaiheessa.

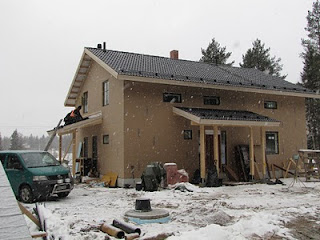

Tässä pari kuvaa tien puolelta:
Ikkunoiden ulkopuite on tummanharmaa ja samalla värillä on tarkoitus maalata smyygilaudat. Vuorilautoja ikkunoihin ei tule. Villanpala seinässä on siis naulaamani talitintin houkutuspala. Ei auttanut...

Vielä toinen kuvakulma.
